Глава 4. Основные стадии базового проектирования ЭИС



Базовое (каноническое) проектирование ЭИС отражает особенности технологии индивидуального (оригинального) проектирования, осуществляемого исполнителями без использования каких-либо инструментальных средств, позволяющих интегрировать выполнение элементарных операций. Как правило, это проектирование применяется для небольших  локальных ЭИС.

В основе базового проектирования лежит каскадная модель жизненного цикла ЭИС. Процесс каскадного проектирования в жизненном цикле ЭИС в соответствии с применяемым в России ГОСТ  [17-19] включает следующие семь стадий:

• исследование и обоснование создания ЭИС;

• разработка технического задания (ТЗ);

• создание эскизного проекта;

• техническое проектирование;

• рабочее проектирование;

• ввод в действие;

• функционирование, сопровождение, модернизация системы.



В целях изучения взаимосвязанных приемов и методов базового проектирования ЭИС перечисленные 7 стадий можно сгруппировать в часто используемые на практике четыре стадии процесса разработки ЭИС (рис. 4.1).

Традиционно этапы исследования предметной области предприятия, обоснование проекта ЭИС для него и разработки технического задания объединяют термином «Предпроектная стадия» («Предпроектное обследование»), поскольку результаты выполнения работ на данных этапах не являются законченным проектным решением. Основное назначение «Предпроектной стадии» заключается в обосновании экономической целесообразности создания ЭИС и формулировании требований, предъявляемых к ней.

На первой «Предпроектной стадии» принято выделять два основных этапа: сбор материалов по результатам обследования; анализ материалов обследования и разработка технико-экономического обоснования (ТЭО) и  ТЗ.

В результате выполнения первого этапа проектировщики получают материалы обследования (Д 1.2), которые должны содержать полную и достоверную информацию, описывающую изучаемую предметную область – предприятие (фирму), в том числе: цель функционирования; организационную структуру системы и объекта управления, т.е. его управленческие отделы, цехи, склады и хозяйственные службы; функции управления, выполняемые в этих подразделениях, протекающие в них технологические процессы обработки управленческой и экономической информации, а также материальные потоки и процессы их обработки, ресурсные ограничения.

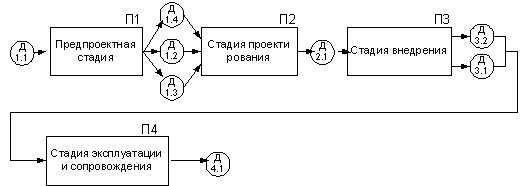

Рис. 4.1. Основные стадии и этапы базового проектирования ЭИС:



Д 1.1 - предметная область; Д 1.2 - материалы обследования;
Д 1.3 - ТЭО, ТЗ на проектирование; Д 1.4 - эскизный проект; Д 2.1 - техно-рабочий проект (ТРП); Д 3.1 - исправленный ТРП, переданный в эксплуатацию; Д 3.2 - акт о приемке проекта в промышленную эксплуатацию; Д 4.1 - модернизированный ТРП.



После выполнения второго этапа проектировщики получают количественные и качественные характеристики информационных потоков, описание их структуры и мест обработки, объемов выполняемых операций и трудоемкости их обработки. На основе этих материалов разрабатываются два документа: «Технико-экономическое обоснование проектных решений» (ТЭО), содержащее расчеты и обоснование необходимости разработки ЭИС для предприятия и выбираемых технологических и проектных решений (Д 1.3), и «Техническое задание» (ТЗ), в состав которого входят требования к создаваемой системе и ее отдельным компонентам: программному, техническому и информационному и другим  видам обеспечения и целевая установка на проектирование новой системы (Д 1.4). Эти документы являются основными для последующего проектирования ЭИС в соответствии с заданными требованиями.

Для сложных ЭИС иногда на этой стадии включают третий этап -разработка «Эскизного проекта». На этапе «Эскизного проекта» сформулированные ранее требования служат основой для разработки предварительных решений по ЭИС в целом и от­дельным видам обеспечения. Эти решения прорабатываются на логическом уровне, включая алгоритмы обработки информации, описание информационных потребностей пользователей на уров­не названий документов и показателей.

Вторая стадия «Техно-рабочее проектирование» выполняется в два этапа: техническое проектирование и рабочее про­ектирование.

На этапе «Техническое проектирование» выполняются работы по логической разработке и выбору наилучших вариантов про­ектных решений, в результате чего создается «Технический про­ект» (ТП). Этап «Рабочее проектирование» связан с физической реали­зацией выбранного варианта проекта и получением документации «Рабочего проекта». При наличии опыта создания ЭИС эти этапы иногда объединяются в один, в результате выполнения которого получают «Техно-рабочий проект» (ТРП) – Д 2.1.

Третья стадия «Внедрение проекта» включает в себя три этапа: подготовка объекта к внедрению проекта; опытное вне­дрение проекта и сдача его в промышленную эксплуатацию.

На этапе «Подготовка объекта к внедрению проекта» осуще­ствляется комплекс работ по подготовке предприятия к внедрению разработанного проекта ЭИС. На этапе «Опытное внедрение» осуществляют проверку правильности функционирования некоторых компонент проекта и подготавливают исправленную проектную докумен­тацию и «Акт о проведении опытного внедрения». На этапе «Сдача проекта в промышленную эксплуатацию» осуществляют комп­лексную системную проверку всех частей проекта, в результате которой получают доработанный «Техно-рабочий проект» (Д 3.1) и «Акт приемки проекта в промышленную эксплуатацию» (Д 3.2).

Четвертая стадия - «Эксплуатация и сопровождение проекта» включает два этапа: эксплуатация проекта; сопровождение и модернизация проекта.

На этапе «Эксплуатация проекта» аккумулируется информация о работе всей системы в целом и отдельных ее компонентов, включая статистику о сбоях системы в виде рекламаций и замечаний, которые накапливаются для выполнения следующего этапа. На этапе «Сопровождение проекта» выполняются два вида работ: лик­видируются последствия сбоев в работе системы и исправляются ошибки, не выявленные при внедрении проекта, а также осуще­ствляется модернизация проекта. В процессе модернизации проект либо дорабатывается, т.е. расширяется по составу подсистем и задач, либо производится перенос системы на другую программную или техническую платформу с целью адаптации ее к изменяющимся внешним и внутренним условиям функционирования, в результате чего формируются документы модернизированного «Техно-рабочего проекта» (Д 4.1).
